S.S Özar Toplu İşyeri Yapı Kooperatifi ve S.S Teskoop Teknoloji ve sanayi Toplu İşyeri Yapı Kooperatifi ile birlikte sahibi olduğumuz DESB(Deliklikaya Sanayi Bölgesi) arazimizde şimdiye kadar yapılan yol çalışmalarında 592.269 m3 bitkisel toprak ada kenarlarına konulmuş ,1.259.813 m3 kil arazi içinde depolanmış ,401.788 m3 kil dışarı gönderilmiş, 556.639 m3 kil de kireçle stabilize edilerek yollarda dolgu malzemesi olarak kullanılmıştır.

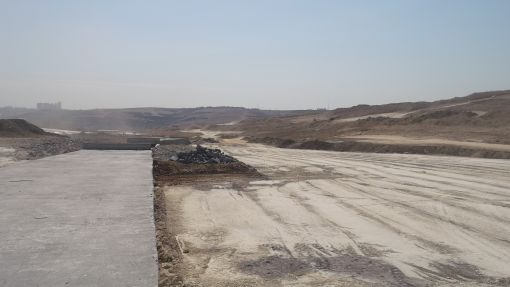

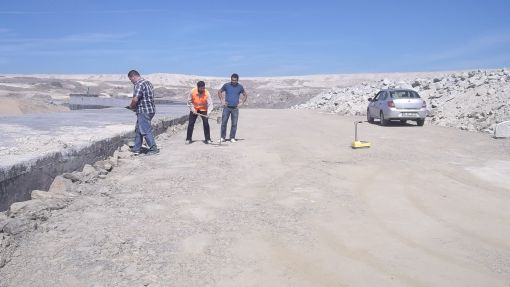

Ayrıca dolgu yapılacak yollarda 476.561 m3 dolgu yapılmıştır.28.12.2013 tarihi itibari ile yol çalışmamızın büyük bir Kısmı bitirilmiş olup kalan kısmı (193.360 m3 kireç stabilizasyonu 353.674 m3 yarma 115.820 m3 klasik dolgu) daha yapılacak olup,hava koşullarına göre çalışmalarımızın nisan sonunda bitirileceği düşünülmektedir.
Yol çalışmalarının bitirilmesinden sonra atık su,yağmur suyu ve temiz su imalatı yapılacak, Elektrik, Telekomünikasyon çalışmaları yapımı ile altyapı çalışmaları devam edecektir.
Altyapı çalışmaları sırasında ortakların işyeri kuralarını çekerek işyeri inşaatları,proje ve ruhsat çalışmalarına 2014 Ağustos ayında başlamalarını planlıyoruz.
Kooperatifimizle ilgili gelişmeleri sitemizden takip edebilirsiniz..
KİREÇ STABİLİZASYONU VE İMALATIMIZ
Yüksek plastisiteli kilin,hacimce hesap yöntemiyle bulunan % oranında kireç ile karıştırılarak silindir ile sıkıştırılması yöntemiyle yapılan çalışmaları kireç stabilizasyonu olarak tanımlıyoruz.
Bu uygulama,Amerika başta olmak üzere Hollanda ve diğer Avrupa ülkelerinde uzun yıllardan beri kullanılmaktadır.Stabilizasyon işlemi hem oto yollarda hem de hava alanlarının pist inşaatlarında kullanılan bir sistemdir
Arazimizden çıkan yüksek plastisiteli kilin hacimce %3 oranında (oran tespiti için İstanbul Üniversitesi ve Kocaeli Üniversitelerinde yapılan Laboratuvar çalışmaları sonucunda ) kireç ile karıştırarak kireç stabilizasyonu uygulaması yol dolgu çalışmalarında uygulanmaktadır
KİREÇ STABİLİZASYONU UYGULAMASINI YAPILMASI İLE ELDE EDİLEN TAHMİNİ KAZANIM
OCAKTAN ALINACAK MALZEME 750.000,00 m3 x 42.00 TL =31.500.042,00 TL
=48.624.792,00 TL
KİREÇ STABİLİZASYONU BEDELİ 750.000,00 m3 X 19.47 TL =14.602.500,00 TL
TAHMİNİ KAZANIM =34.022.292,00 TL
Ve arazinin % 17,24’ü kooperatifimize ait olup bizim tahmini kazanımımız 5.865.443,00 TL olacaktır.

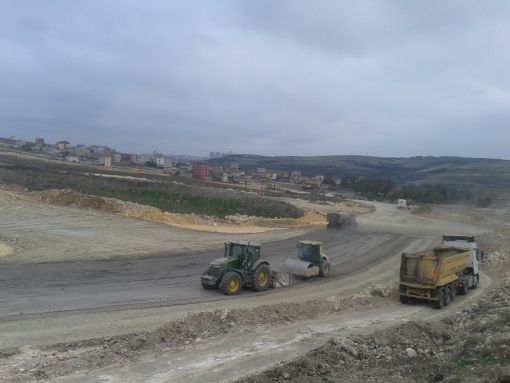

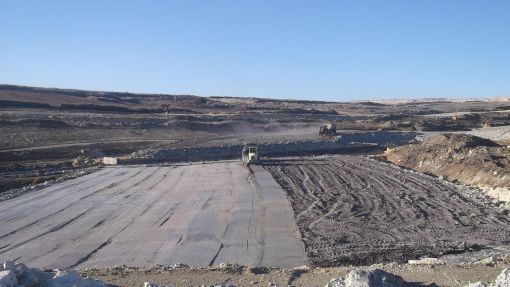

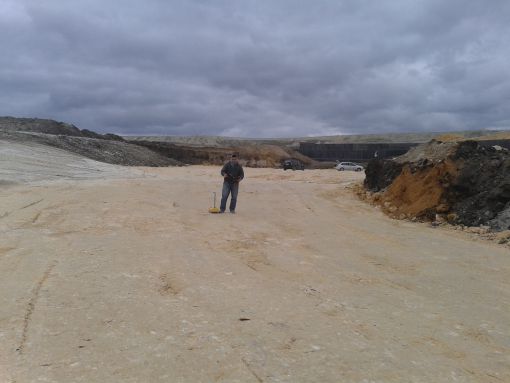

KİREÇ STABİLİZASYONUNDAN GÖRÜNTÜLER
KİREÇ STABİLİZASYONU İLE İLGİLİ VİDEOLAR..
1)
2)
3)
GEO DUVAR UYGULAMALARI

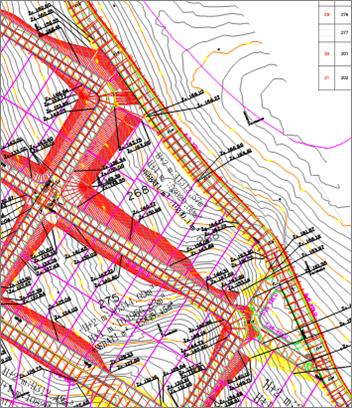

A-4 Yolunda projeye göre 18 metre yarma yapılması gerekmekte idi. Yarma sonucunda arazimize komşu parsellerin şekli değişeceğinden,komşularımızı zarara uğratmamak ve mahkemeleşmemek için proje tadilatı yaparak bu yarmadan vazgeçtik.Bu aynı zamanda arazşmizden 760.000 m3 daha az toprağın çıkmasını sağlamaktadır ve 760.000 x 22.83=17.350.800,- TL Kazanç sağlamıştır..Ancak iki yerde duvar yapımı söz konusu olmuştur.Yaptığımız araştırma sonucu en uygun sağlıklı ve estetik olarak Geo Duvar yapımına karar verilmiştir.
